白鶴灘水電站工程建設拖欠農民工工資七年多
核心提示:解決拖欠農民工工資問題,事關廣大農民工切身利益,事關社會公平正義和社會和諧穩定,經過多年治理取得了明顯成效,但這一問題尚未得到徹底解決,部分行業特別是工程建設領域拖欠工資問題仍較突出,一些政府投資工程項目還存在有不同程度拖欠農民工工資問題,嚴重侵害了農民工合法權益。
近日,河南籍農民陳常清致函有關部門反映說,在國家重點工程白鶴灘水電站工程建設中,水電四局施工局涉嫌違規轉包分包工程,工程建設完成驗收合格不辦理工程款最終結算,造成拖欠農民工工資和材料費鋼管空壓機租用費無錢支付,而法院對該案違規錯判,導致拖欠農民工工資和材料費達七年多之久無法解決。
在一份題為《一位農民替工人七年多的艱苦討薪路,誰來為其主持公道?》的書面反映材料中,陳常清陳述了事情真實經過:我叫陳常清,男,漢族,48歲,小學文化,家住河南省太康縣轉樓鎮。2013年底,在「朋友」介紹和安排下,我帶著一幫工人在四川省寧南縣白鶴灘鎮,承包了白鶴灘水電站工程建設。工程早已建設完成驗收合格,但是工程款水電四局施工局至今仍未辦理最終結算,致使拖欠農民工工資12人54萬多元和材料費鋼管空壓機租用費合計160多萬無錢支付。

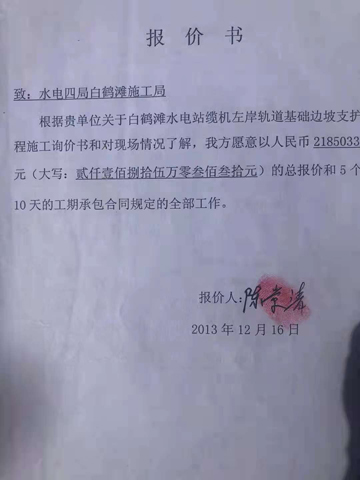

我之所以能承包到白鶴灘水電站工程,是涼山州的一位官員給我介紹和安排的,我從不認識水電四局任何人。剛開始承包白鶴灘水電站工程時,水電四局施工局領導龍某鴻說讓我投下標走走形式(當時的投標報價書還在)。2013年12月16日,水電四局施工局在白鶴灘水電站六號營地水電四局施工局辦公大樓四樓會議室,舉行開標儀式,我以工程總承包價21850330元中標。
工程於2014年1月1日正式開始。工程剛開始施工時,水電四局施工不簽訂工程承包合同書,工程進展到4個多月後才簽訂合同書,但是工程總承包價卻發生了變化,變成了6651467元。簽訂...
